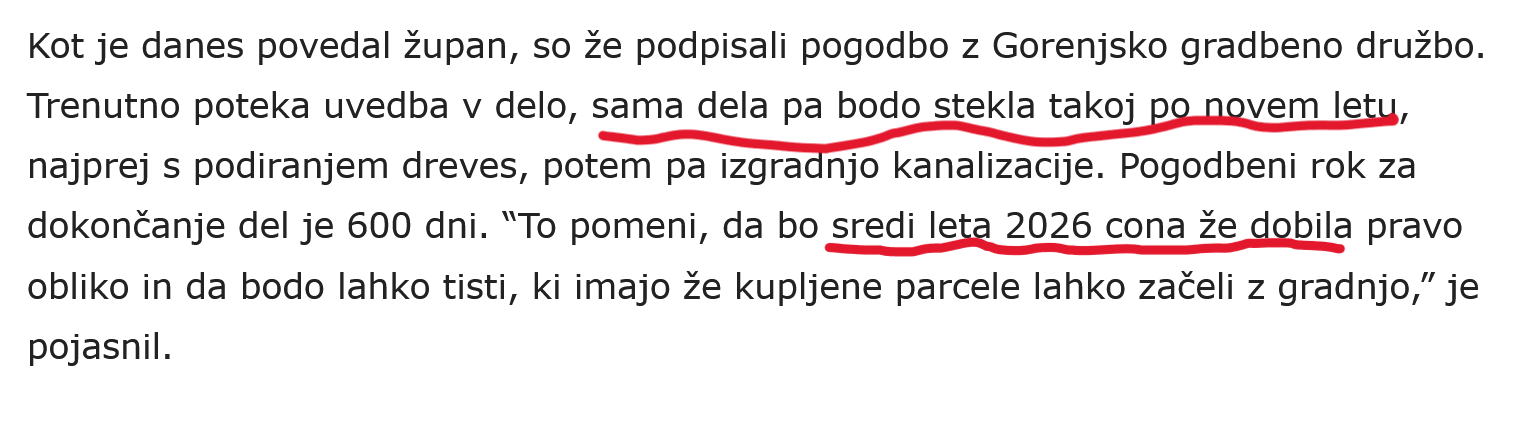

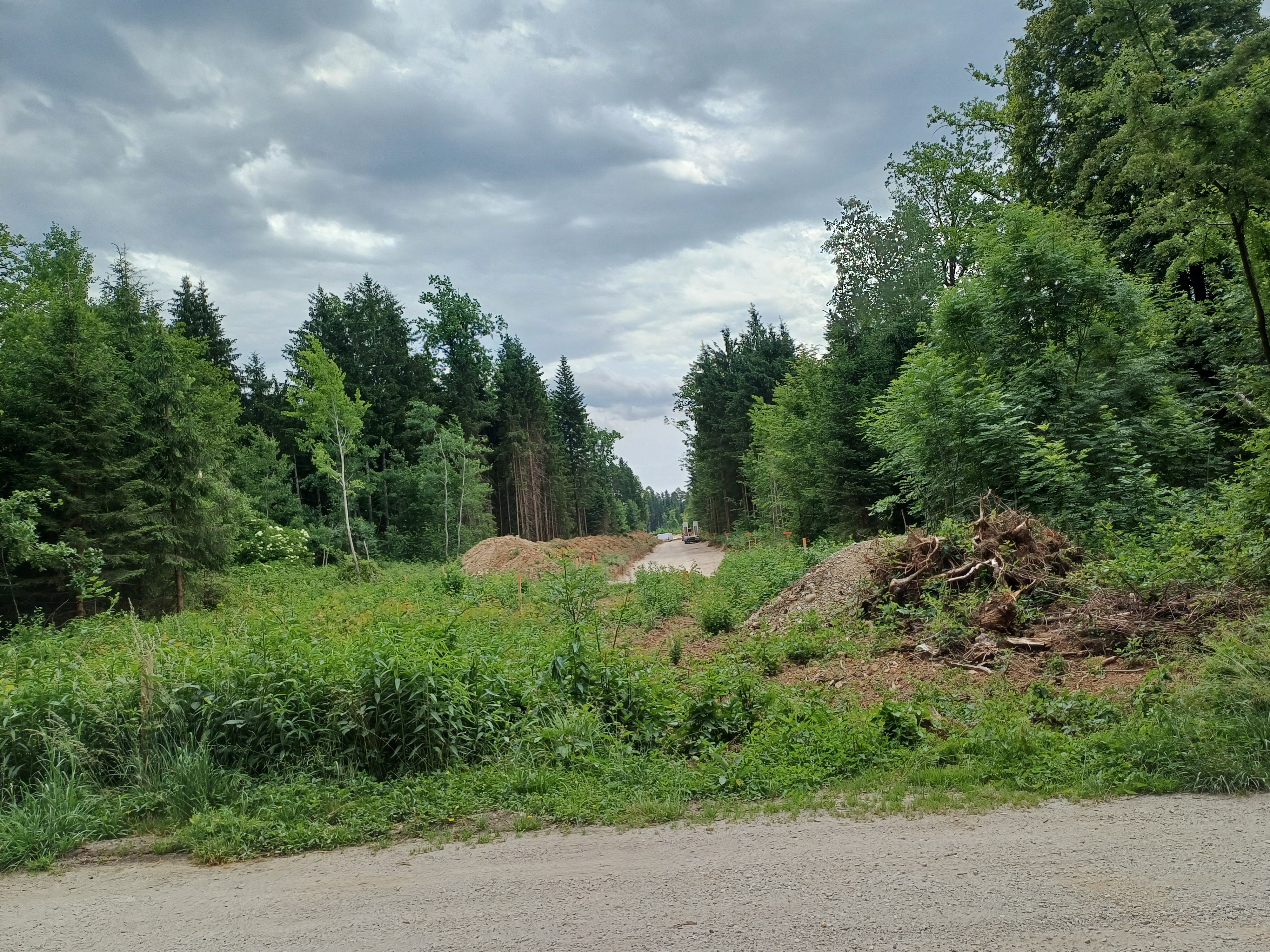

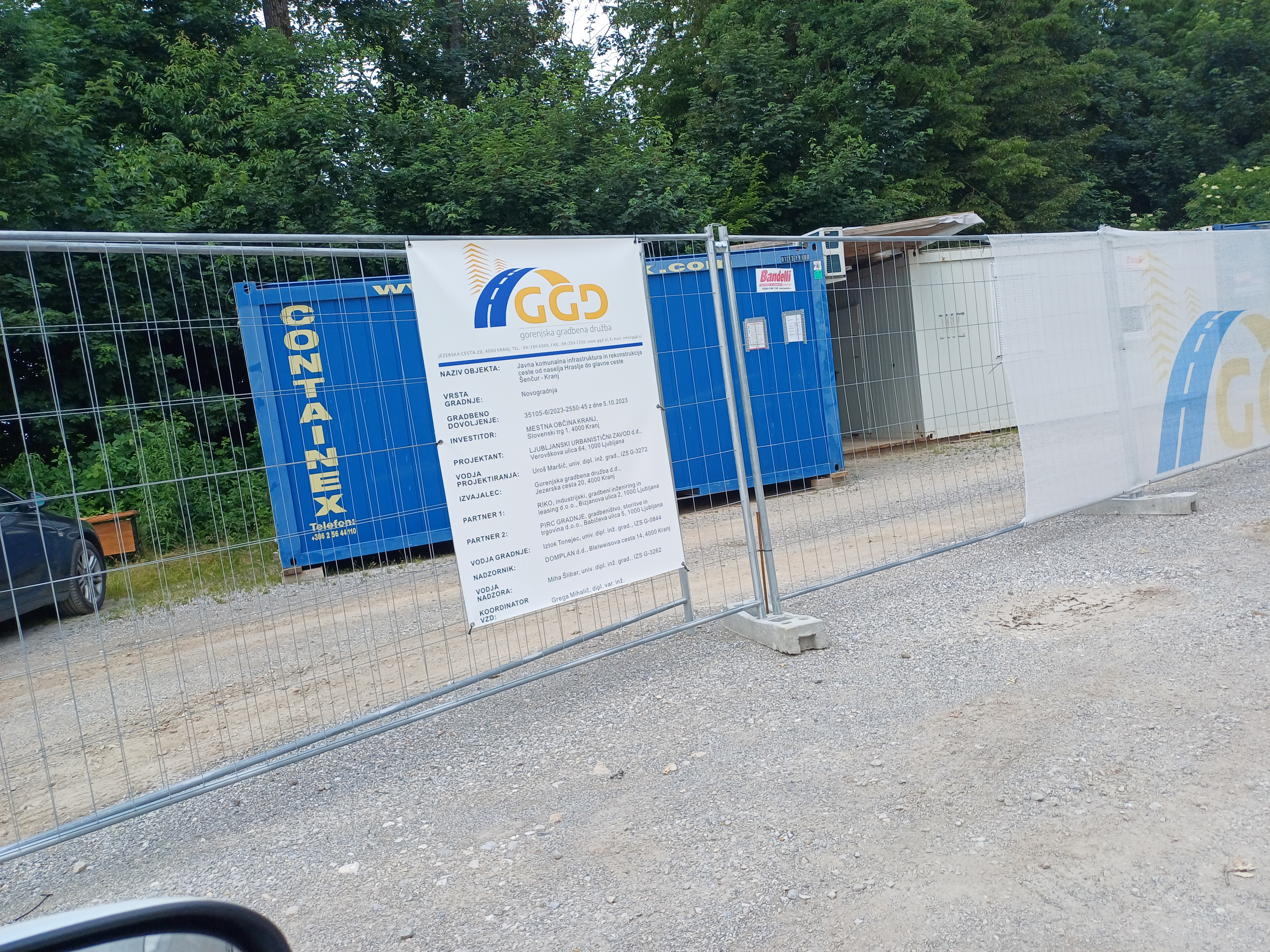

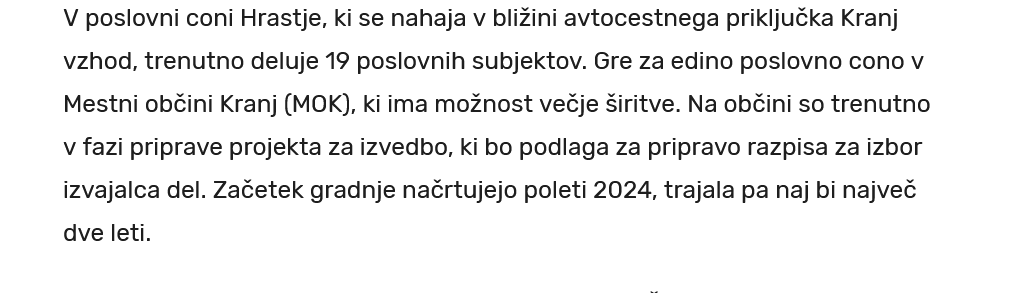

In dejansko stanje v Hrastju....
Zdaj pa preberite "izčrpen" odgovor na naša/vaša vprašanja.....
Prosimo za odgovor:
-
zakaj 5 mesecev po podpisu pogodbe dela v Hrastju/cesta itd./ ne potekajo? +kdaj se bodo dela začela in kaj se pri naložbi dogaja drugega in kdaj naj bi poslovna cona začela delovati/izpolnjeni pogoji .../ Hvala za odgovore čim prej. Odgovor Mestne občine Kranj Gradbena dela v Poslovni coni Hrastje potekajo skladno s terminskim planom. Od februarja letos na območju bodoče poslovne cone poteka izgradnja vodovoda in kanalizacije, ponikovalnice so zgrajene. Pričakujemo, da bo MOK uporabno dovoljenje za poslovno cono pridobila do konca leta 2026.
ZAPOMNIMO SI TOLE, KER SMO SI TUDI OBLJUBE O IZGRADNJI POSLOVNE CONE V LETU 2024....NOVICA IMA BRADO, KOT SE REČE....IN NI EDINA TAKA!
Želje vseh nas so, da se jim posreči...a leta 2024 so komaj pridobili gradbeno dovoljenje.......Tempo pa nas sili k razmisleku: BO POSLOVNA CONA ZAŽIVELA V 2027, 2028....ALI ?
